버너다운 및 번업 차트

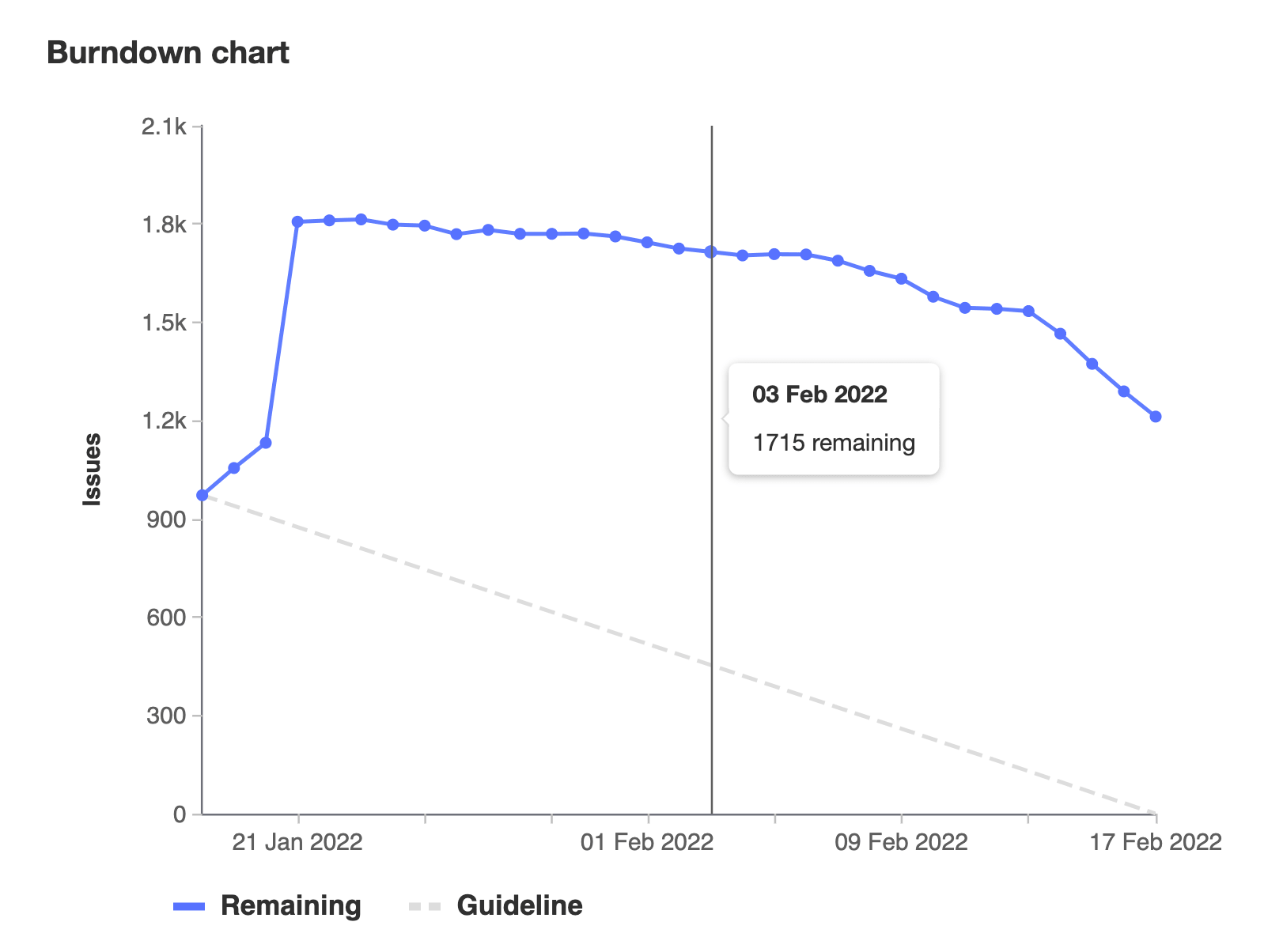

버너다운 차트
- 소개되었습니다. 고정된 버너다운 차트는 GitLab 13.6에서.
- GitLab Premium으로 이전되었습니다. 13.9에서.
버너다운 차트는 마일스톤 기간 동안 이슈의 수를 보여줍니다.
한눈에 주어진 마일스톤의 완료 상태를 볼 수 있습니다. 이 차트 없이는 마일스톤의 데이터를 정리하고 직접 플로팅하여 진행 상황을 파악해야 합니다.
GitLab이 대신 차트로 작성하고 명확하고 아름답게 제시해줍니다.
개요를 보려면 버너다운 차트를 사용하여 시간에 따른 업무 매핑하기 비디오 설명을 확인하세요.
프로젝트의 버너다운 차트를 보려면:
- 왼쪽 사이드바에서 검색 또는 이동을 선택하고 프로젝트를 찾으세요.
- Plan > 마일스톤을 선택하세요.
- 목록에서 마일스톤을 선택하세요.
그룹의 버너다운 차트를 보려면:
- 왼쪽 사이드바에서 검색 또는 이동을 선택하고 그룹을 찾으세요.
- Plan > 마일스톤을 선택하세요.
- 목록에서 마일스톤을 선택하세요.
버너다운 차트의 사용 사례
버너다운 차트는 주로 마일스톤의 완료를 추적하고 분석하는 데 사용됩니다. 따라서 그들의 사용 사례는 할당된 마일스톤의 사용과 관련이 있습니다.
예를 들어, 대기업에서 개발팀을 이끄는 경우를 가정해 보겠습니다.
- 회사는 해당 분기에 앱의 새로운 기능 10가지를 다음 주요 릴리스에 제공하도록 목표를 설정했습니다.
- 마일스톤을 생성하고, 팀에게 해당 마일스톤을 할당하여 앱의 론칭에 속하는 모든 새 이슈와 병합 요청에 할당하도록 알립니다.
- 매주, 마일스톤을 열고 진행 상황을 시각화하여 갭을 파악하고 팀이 작업을 완료하도록 돕습니다.
- 매월, 상사와 만나 그 마일스톤의 진행 상황을 보여줍니다.
- 분기 말에는 팀이 분기 내내 밀접히 케어하여 해당 마일스톤의 100%를 성공적으로 제공했습니다.
버너다운 차트 작동 방식
버너다운 차트는 시작 날짜와 마감 날짜가 할당된 모든 프로젝트 또는 그룹 마일스톤에 대해 사용할 수 있습니다.
차트는 해당 마일스톤 기간 동안 프로젝트의 진행 상황(할당된 이슈에 대해)을 나타냅니다.
특히, 해당 기간 동안 특정 날짜에 오픈되었거나 아직 오픈된 이슈의 수를 보여줍니다.
또한 버너다운 차트를 토글하여 특정 날짜에 대한 누적 오픈 이슈 가중치를 표시할 수도 있습니다.

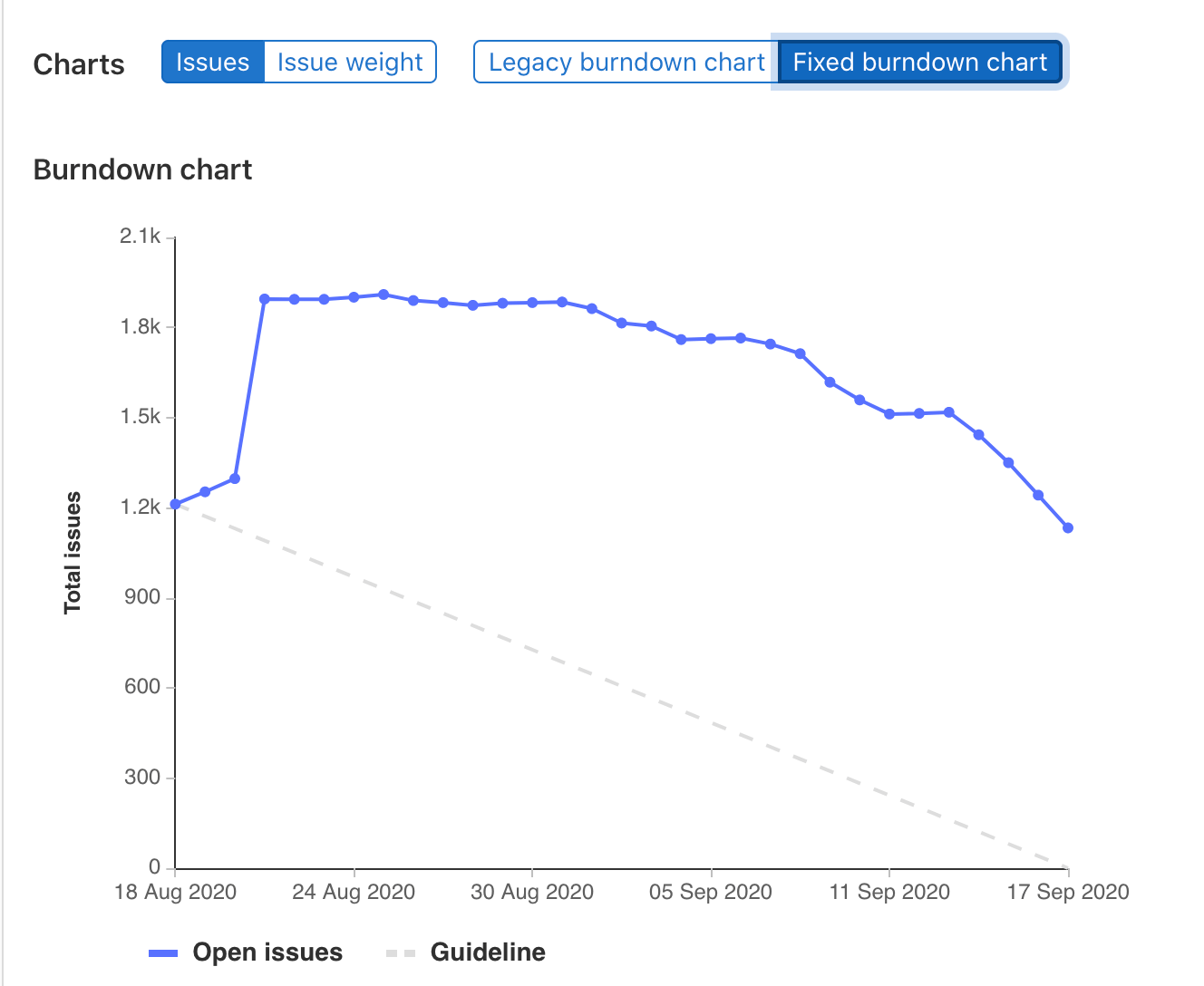

고정된 버너다운 차트
GitLab 13.6 이전에 생성된 마일스톤의 경우, 버너다운 차트에는 레거시 및 고정된 보기 사이를 전환하는 추가 토글이 있습니다.
| 레거시 | 고정 |
|---|---|
|
|
고정된 버너다운 차트는 마일스톤이 만들어진 시점부터 마일스톤이 만료될 때까지의 전체 이력을 추적합니다. 마일스톤의 마감일이 지나면 해당 마일스톤에서 제거된 이슈는 더 이상 차트에 영향을 미치지 않습니다.
레거시 버너다운 차트는 이슈가 만들어진 날짜와 마지막으로 닫힌 날짜를 추적하며 전체 이력을 추적하지 않습니다. 각 날짜마다 레거시 버너다운 차트는 오픈된 이슈의 수와 해당 날짜에 생성된 이슈의 수를 계산하고 그 날짜에 닫힌 이슈 수를 뺍니다. 마일스톤이 시작 날짜보다 이전에 만들어졌고(시작 날짜 기준으로 오픈된 상태인) 시작 날짜까지 여전히 오픈된 이슈를 고려합니다. 따라서 마일스톤의 시작 날짜가 변경되면 각 날짜마다 개설된 이슈의 수가 변할 수 있습니다. 다시 열린 이슈는 마지막으로 닫힌 날짜 다음 날에 열린 것으로 간주됩니다.
번업 차트
- GitLab 13.6에서 도입되었습니다.
- GitLab 13.7에서 기능 플래그가 제거되었습니다.
- 13.9에서 GitLab Premium으로 이동되었습니다.

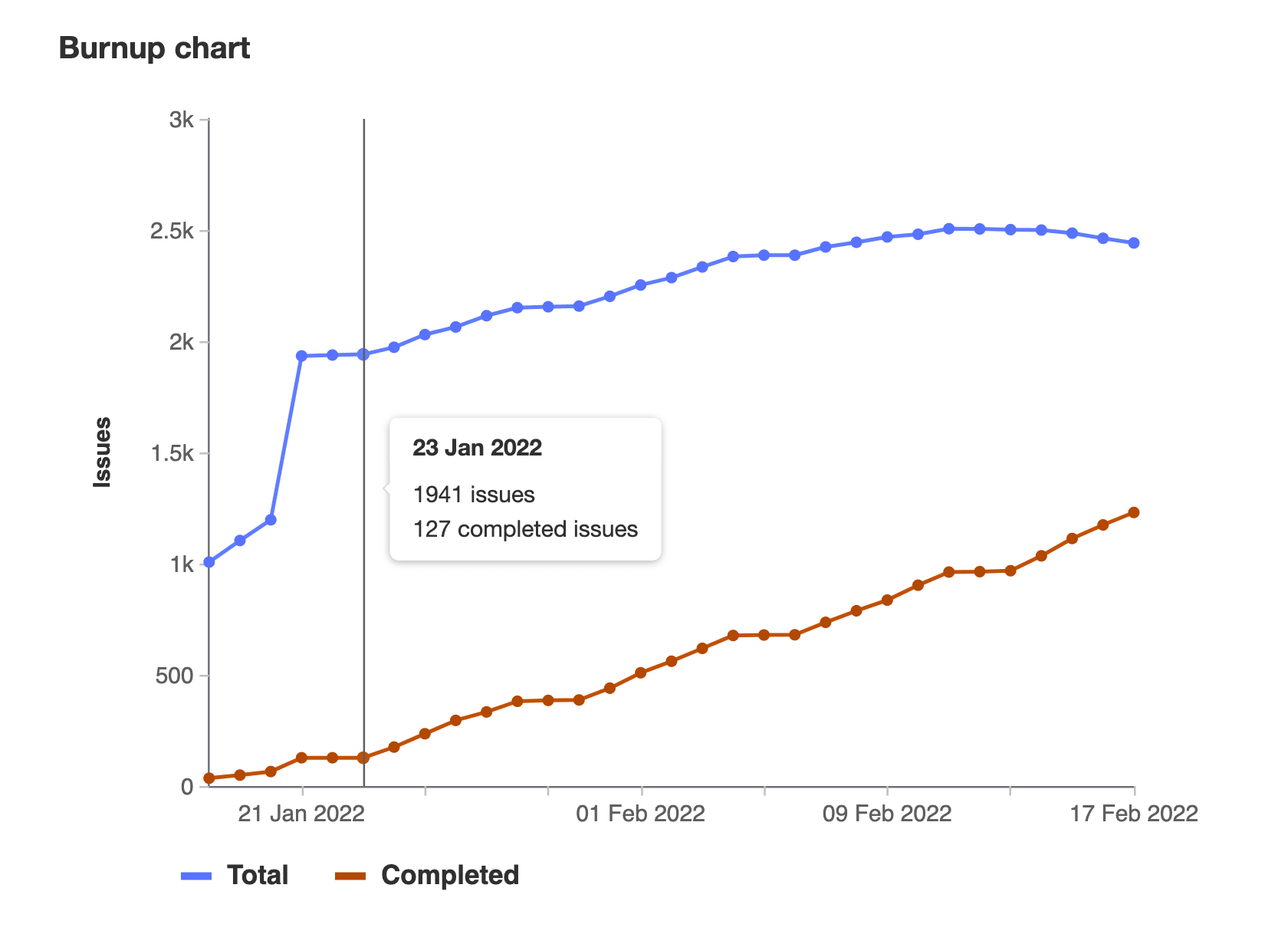

번업 차트는 마일스톤에 할당된 작업과 완료된 작업을 보여줍니다.
프로젝트의 번업 차트를 보려면:
- 왼쪽 사이드바에서 검색 또는 이동을 선택하고 프로젝트를 찾습니다.
- 계획 > 마일스톤을 선택합니다.
- 목록에서 마일스톤을 선택합니다.
그룹의 번업 차트를 보려면:
- 왼쪽 사이드바에서 검색 또는 이동을 선택하고 그룹을 찾습니다.
- 계획 > 마일스톤을 선택합니다.
- 목록에서 마일스톤을 선택합니다.
번업 차트 작동 방식
번업 차트에는 총 작업과 완료된 작업을 위한 별도의 선이 있습니다. 총 작업은 마일스톤의 범위 변경을 보여줍니다. 열린 이슈가 다른 마일스톤으로 이동될 때 “총 이슈”가 감소하지만 “완료된 이슈”는 동일하게 유지됩니다. 완료된 작업은 닫힌 이슈의 수를 의미합니다. 이슈가 닫히면 “총 이슈”는 동일하게 유지되고 “완료된 이슈”가 증가합니다.
이슈의 수와 이슈 가중치 간 전환
번다운 차트 또는 번업 차트 모두에서 마일스톤의 각 날짜별로 총 이슈의 수 또는 총 가중치를 볼 수 있습니다.
두 설정 간 전환하려면 차트 위에 있는 이슈 또는 이슈 가중치 중 하나를 선택합니다.
가중치로 정렬할 때 모든 이슈에 가중치가 할당되어 있는지 확인하십시오. 가중치가 지정되지 않은 이슈는 차트에 표시되지 않습니다.
문제 해결
번다운 및 번업 차트에 올바른 이슈 상태가 표시되지 않음
이 차트의 제한 사항은 일별로 UTC 시간대가 사용된다는 것입니다.
이로 인해 다른 시간대에서 이 그래프가 부정확 할 수 있습니다. 예를 들어 다음과 같습니다:
- 한 마일스톤의 모든 이슈가 마지막 날 이전에 닫힌 것으로 기록됩니다.
- 하나의 이슈가 마지막 날에 태평양 시간인 PST(태평양 표준시)로 6 PM에 닫혔습니다. 이는 UTC-7입니다.
- 이슈 활동 로그에는 마일스톤의 마지막 날에 오후 6시에 닫힌 시간이 표시됩니다.
- 차트는 시간을 UTC로 표시하므로 이 문제의 경우 닫힌 시간은 다음 날 오전 1시입니다.
- 차트에는 마일스톤이 미완료되었으며 닫힌 이슈가 하나 부족하게 표시됩니다.





도움말
